上海音乐厅顶升与平移项目

Location:
 中国 上海

由于周边的噪音过大,这栋有着74年历史的老建筑最终决定将被迁移。附近就是该城市最繁忙的高速公路,这座老旧建筑饱受噪声和尾气的困扰。其南墙和西墙靠近人口稠密的住宅小区,每天的混乱场面都会干扰音乐厅。尽管新建一个音乐厅的费用更低,上海市政府还是选择迁移整个建筑,以保留其建筑特色和音响效果。

在20世纪初上海建筑业蓬勃发展的时候兴建的南京大剧院(Nanking Theatre)是上海第一个放映外国影片的地方,也是那个年代少数几个由中国建筑师设计的建筑之一。该剧院以音响效果出色而闻名,自1959年以来一直作为交响乐团的演出的场馆。在迁移和翻新后,这座古老的音乐厅仍将迎接众多交响乐团前来演出。


庞大的工程
上海音乐厅迁移项目涉及三个主要阶段:

将整个音乐厅从其原基础上顶升1.7米
将整个建筑向东南方移动66.4米,到达其现在的位置
再将该建筑移动 1.68米,放下并定位在其新地基上

在迁移项目开始前,工程师们花了7个月的时间加固结构和收集内部力系的数据。在整个吊升和移动过程中,使用各种数据收集工具和仪器收集每一毫米的变化。


首次吊升阶段

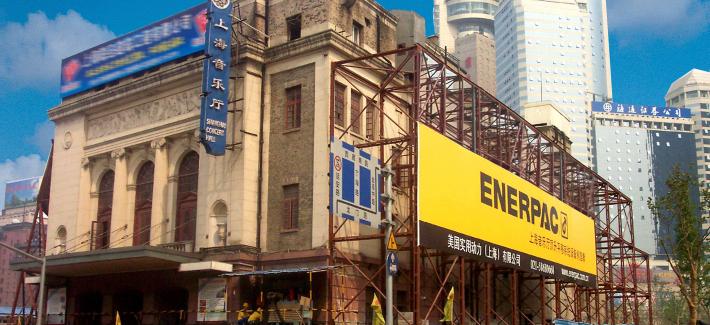

由于混合的地基设计和缺乏整体框架,要吊升和移动重达5,800吨的建筑相当困难。因此,需要将音乐厅放到一个1,800吨的钢筋混凝土托盘上。该托盘会有助于建筑物沿轨道移动。另外,建筑物的内外部均用钢结构捆绑起来。这就具备了应用Enerpac的高精度一体化液压系统技术的先决物理条件。

Enerpac一体化系统技术被普遍认为是高压液压行业内最先进的技术。用于音乐厅迁移项目的整个系统包括59个液压缸(每个油缸顶升能力为200吨)和4个既能称重又能提升的大型液压泵站。中央PLC控制系统控制和监测所有移动过程。

仅用了6天,整个上海音乐厅就被提升至预定的 1.7米高处。

移动阶段
在10根定制的混凝土轨道上向东南方向移动过程非常顺利,仅用了12天。由于轨道只能承受音乐厅的重量10天左右,所以在建筑物下方装了10个大型液压缸来减轻压力。第一天,建筑物移动不到40厘米,前五天内,移动的总距离只有 3.5米。然而,接下来的几天建筑物移动速度达到 2米/小时,一天移动的最长距离为 16.5米。
使用具有高科技PLC系统的一体化液压系统来控制所有过程和移动确保了安全和精度。

最终目的地
在新址,大楼又被移动了1.68米,以便浇铸新地基使之大楼结合。
现在迁移项目已经完成,技术人员正在对音乐厅加以改进,让这个古老的音乐厅成为21世纪的音乐厅。舞台要扩大,还要建一个新地下室。全新的老上海音乐厅将再次对外开放。
